Когда снимать опалубку после заливки бетона летом: Когда снимать опалубку перекрытия после заливки бетона?

Содержание

Когда можно снимать опалубку с ленточного фундамента

Перед обустройством основания дома, по периметру строящегося фундамента выставляется опалубка, представляющая собой каркас для последующей заливки бетона. Эта конструкция поддерживает жидкий бетонный раствор до тех пор, пока он не схватится, после чего деревянный короб демонтируют. В связи с этим у многих начинающих строителей возникает вопрос, когда можно снимать опалубку с ленточного фундамента. Чтобы на него ответить, сначала рассмотрим официальные требования, предъявляемые к конструкциям этого типа.

Требования и нормативы

Согласно СНиП 3.03.01-87 «Несущие и ограждающие конструкции» распалубка вертикальных щитов производится, когда бетонное основание наберет 70% прочности, или 50% если на это будут соответствующие основания. Точно такие же требования озвучены и в СП 70.13330.2012.

Также существует европейский регламент ENV 13670-1:20000, согласно которому демонтировать опалубку можно при наборе 50% прочности, если температура воздуха составляла не менее 0 градусов. В американском нормативе ACI 318-08 прописаны другие требования – удалять деревянный каркас рекомендуется через 7 дней, если влажность и температура воздуха соответствуют нормам.

Как видите, почти все нормативы ссылаются на температуру, влажность и прочие условия «созревания» бетонного основания. Соответственно, если температура окружающей среды будет отличаться на несколько градусов, то набор прочности будет происходить быстрее или медленнее. Отсюда делаем вывод, что, для того, чтобы определить, когда можно снимать деревянную опалубку с ленточного фундамента, достаточно узнать, когда именно бетонная масса наберет прочность.

Через сколько бетон набирает прочность

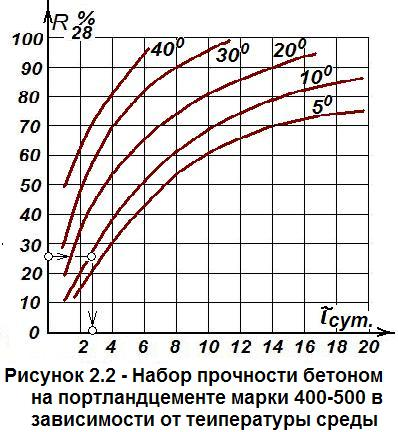

Считается, что максимальную прочность (более 70%) бетон набирает спустя 4 недели после его заливки. Однако, в этом случае, предусмотрена температура воздуха +5 градусов. Исходя из этого, при температурном режиме в +10 градусов, снять опалубку можно уже через 2 недели. Поэтому если опираться на температурные показатели можно составить примерный график затвердевания бетона, с учетом того, что по европейским и американским нормативам 50% затвердевания вполне достаточно.

Исходя из этой таблицы, делаем вывод, что снимать опалубку можно и через 2 дня, если стоит жаркая погода.

Полезно! Интенсивнее всего бетон набирает прочность в течение первой недели, после этого основание продолжает твердеть на протяжении 2 лет (за это время оно набирает до 250% прочности).

Однако, если вы использовали горизонтальные литые конструкции для опалубки, то эти сроки увеличиваются:

Также стоит обратить внимание на следующие рекомендации, которые позволят вам более точно определить, когда снимать опалубку:

  • Если длина конструкции составляет более 6 м, то необходимо дождаться, пока основание не затвердеет на 80%.
  • Горизонтальные наклонные элементы можно снимать по достижении 50-70% прочности.
  • Вертикальные элементы рекомендуется снимать при прочностных показателях 0,2-0,3 МПа.

Однако, как было сказано ранее, на прочность бетона влияет множество факторов, поэтому учитывать нужно также и влажность воздуха, а также соответствующую обработку монолитной поверхности. Именно поэтому первые 2-3 дня свежий фундамент накрывают пленкой и по 2 раза в сутки смачивают водой. Если влага будет слишком быстро испаряться, то гидратация бетона будет происходить неправильно, вследствие чего понизится несущая способность монолита.

Помимо этого стоит учитывать такое «явление», как кристаллизация бетона. Этот химический процесс также оказывает влияние на затвердевание бетонной массы.

Кристаллизация бетона

Для того, чтобы определить срок, который потребуется на схватывание бетона, необходимо учесть несколько фаз, в которых находятся компоненты фундамента:

  • 1 фаза – сразу после заливки раствора. В этот период раствор считается перенасыщенным и в нем происходит процесс затворения водой. Длится он всего 1-2 минуты, но за это время в бетонной массе образуется «союз» эттригинта и кальция гидроксида.
  • 2 фаза – через 1 час после замешивания цементно-бетонной смеси. В течение индукционного периода (3-6 часов) цементно-песчаная смесь превращается в цементное тесто, характеризующееся подвижностью и непроницаемостью для воды.
  • 3 фаза длится от 12 до 36 часов, после образования цементного теста. В этот период происходит цементация камня, благодаря чему из «чешуек» цемента формируется так называемая пространственная решетка.

Если демонтировать опалубку до завершения 3 фазы, то физико-химические свойства бетона могут измениться, поэтому снимать каркас не рекомендуется раннее, чем через 2 дня.

Еще один нюанс – это соотношение воды и цемента в смеси, так как от этого тоже зависит скорость набора прочности фундамента.

Также следует учитывать последовательность и технологию снятия опалубки.

Как производится демонтаж опалубки

Начинать разбирать деревянный каркас необходимо с углов, а также выступающих частей фундаментального основания. Именно в этих областях бетон твердеет интенсивнее всего. Кроме этого, пока вы снимаете части опалубки с углов, средняя часть фундамента будет продолжать набор прочности.

Щиты нужно демонтировать предельно аккуратно, чтобы не нарушить целостность всей конструкции. Поэтому резко срывать или выламывать доски с помощью инструментов не стоит.

Снимать опалубку необходимо сверху вниз, соблюдая следующую последовательность действий:

  1. Раскрутите болты и снимите верхние металлические стяжки.
  2. Снимите болты нижних стяжек (стяжки при этом нужно оставить в бетонной массе).
  3. Аккуратно отодвиньте щиты от стоек.
  4. Уберите подпорки.
  5. Снимите деревянный каркас.

Опалубка обязательно снимается, даже в том случае, если вы временно «заморозили» стройку до следующего лета. На это есть несколько причин:

  • Если оставить конструкцию из дерева под дождем и снегом, то древесина быстро впитает влагу.
  • Лучше демонтировать опалубку и произвести гидроизоляцию фундамента до того, как деревянный каркас лопнет, когда осенью вся впитавшаяся в него влага растает.

Оставлять сам фундамент на зиму также не стоит, несмотря на утверждения «горе-советчиков», которые уверены в том, что перезимовавший фундамент станет от этого только прочнее. Если вы оставите на зиму ненагруженное бетонное основание, то конструкцию может просто-напросто вытолкнуть из земли (особенно если грунт пучинистый). Кроме этого, фундамент перенесший зимовку без гидроизоляции будет очень сложно оценить – определить нанесен ли ему ущерб от расширения воды внутри массы.

В свою очередь нагружать фундамент раньше срока тоже не стоит. Оптимальный вариант – это рассчитать работы таким образом, чтобы бетонное основание успело набрать необходимую прочность (через 4 недели) и у вас осталось время на то, чтобы нагрузить основу.

В заключении

Если у вас есть возможность выждать требуемые 28 дней, то рекомендуем дождаться, пока фундамент наберет не менее 70% прочности. Фундаментальное основание – это не стандартная несущая конструкция, а монолит, на котором ваш дом будет держаться долгие годы, поэтому не стоит пренебрегать нормативами и стандартными требованиями.

Когда снимать опалубку после заливки бетона

Вполне понятно желание хозяев загородного участка максимально ускорить процесс строительства их собственного дома. Однако, технологии работы со стройматериалами – это «штука» серьезная, не терпящая «вольных трактовок» и пренебрежения в стиле – «и так сойдет»…

Когда снимать опалубку после заливки бетона?

Практически ни одна стройка не обходится без работ по бетонированию. Это могут быть возведение ленточного или монолитного фундаментов под дом или ограждения, заливка плит перекрытия, полов со смотровыми ямами в гаражах, открытых площадок и отмостков вокруг зданий, строительство подсобных сооружений, в том числе гидротехнических – септиков, бассейнов, колодцев и многое другое.  За активный строительный сезон всегда хочется успеть сделать как можно больше, поэтому крайне актуальным для самодеятельных строителей становится вопросы: когда снимать опалубку после заливки бетона и, соответственно, когда можно переходить к дальнейшим работам над созданной бетонной конструкции?

Хитрость в том, что однозначного ответа на эти вопросы нет – сроки распалубки и возобновления работ зависят сразу от нескольких важных факторов. Вот с этим и постараемся разобраться в данной публикации.

Как происходит созревание бетона

Созревание строительных растворов на базе цемента нельзя рассматривать с точки зрения простого выпаривания воды. Это вовсе не то, что происходит, к примеру, в комке глины – происходит испарение излишней влаги, и сформованная масса обретает определенную механическую прочность. Необожженная глина не теряет своих свойств и может использоваться неоднократно.

Созревание же бетона – это сложный и абсолютно не обратимый физико-химический процесс, вода в котором играет роль не только и не столько растворителя, сколько одного из главных реагентов. Именно затворение водой приводит в действие химические реакции, происходящими с главными минеральными компонентами цементного порошка.

  • Трехкальциевый силикат – наверное, главное звено в процессе набора бетоном своей прочности. Именно он при соединении с водой дает ощутимое поднятие температуры в растворе в стадии схватывания.  Действие этого минерала будет играть важнейшую роль в созревании цементного камня в течение первого, самого решающего месяца.
  • Двухкальциевый силикат, наоборот, «вступит в дело», словно переняв эстафету у трехкальциевого. Зато его действие ощутимо годами – бетонные конструкции постоянно наращивают свою прочность.
  • Трехкальциевый алюминат – именно этот компонент дает скорость первоначальному схватыванию и набору прочности в первые часы и дни после приготовления раствора и его заливки.
  • Четырехкальциевый алюмоферрит – его действие не столь явно выражено на первых порах, но он необходим для набора прочности на завершающих стадиях созревания бетона.

В процессе образования каменной структуры бетонный раствор проходит две основные стадии:

А.  Первым всегда идет схватывание раствора. Этот процесс может занимать всего от нескольких часов, особенно в оптимальных температурных условиях (порядка 20 ÷ 25 °С), и до суток. В это время бетон теряет свою подвижность, приобретает придаваемую ему форму.

Существует понятие тиксотропии – пока на жидкий бетон оказывается «шевелящее» воздействие, процесс схватывания не начинается (естественно, до определенных временных пределов). Именно это и позволяет доставить готовый раствор от производственной линии по его изготовлению к месту заливки (которое порой располагается на значительном расстоянии) в медленно вращающихся емкостях бетоновозов.

Свойство тиксотропии бетонного раствора позволяет перевозить его на значительные расстояния

Даже на залитый уже в форму бетонный раствор в этот период еще есть возможность оказать какое-либо корректирующее воздействие – например, подправить просевшую опалубку. После окончания схватывания все манипуляции становятся бесполезными. Раствор переходит в стадию созревания — набора прочности.

Б. Процесс набора прочности – намного более длительный. Сказать точнее – верхнюю его границу вообще подвести практически невозможно. Когда говорят, что бетон в течение месяца полностью созрел, то чаще всего имеется в виду набор марочной прочности на уровне примерно 95 – 98 %. А оставшиеся проценты будут «не спеша» добираться годами.

Раствор уже принял предварительно заданные формы, и на первый план выходят химические реакции. Вода, послужившая растворителем, активно входит в контакт с составляющими цемента, связывается с ними, что приводит к быстрому росту кристаллической структуры цементного камня. Межкристаллические связи обволакивают наполнители – песок, гравий, фиброволокно и т.п., постепенно переводя сырую рыхлую массу в твёрдое состояние.

Процесс кристаллизации бетона мод мощным микроскопом

Еще раз можно подчеркнуть важность воды, которая в данном случае выполняет роль активного участника физико-химического перехода одного состояния вещества в другое.

Недостаточность воды — это прямая предпосылка для недобора бетоном прочности – он получается пористым, покрытым трещинами, рыхлым и т.п. Поэтому так важно поддерживать влажное состояние застывающего раствора.

Вторым важнейшим параметром для созревания бетонного камня является температура, при которой проходит реакция кристаллизации. При создании определенных условий (высокой температуры, влажности и соответствующего давления, сроки первичного схватывания бетона и первоначального набора прочности можно сократить до минимума. Это используется на заводах железобетонных изделий, где залитые в формы заготовки повергаются высокотемпературному пропариванию в специально созданных условиях.

Промышленные вибростенды с автоматическим высокотемпературным пропариванием

Совместное воздействие на таких стендах высокой влажности, температуры и нужной вибрации приводят к тому, что готовые детали можно вынимать из форм уже через 6 ÷ 10 часов – они к этому времени набрали достаточную прочность для складирования и перевозки, и в опалубке уже не нуждаются.

Для чего все это так подробно рассказывается? Исключительно для того, чтобы у читателя сложилось прочное представление о взаимосвязи внешних параметров и сроков созревания бетона. Понятно, что в условиях строительства частного дома никаких особых условий мы создать просто не в силах. Значит, будем ориентироваться на реальные возможности.

Сроки созревания бетона в условиях обычной стройки

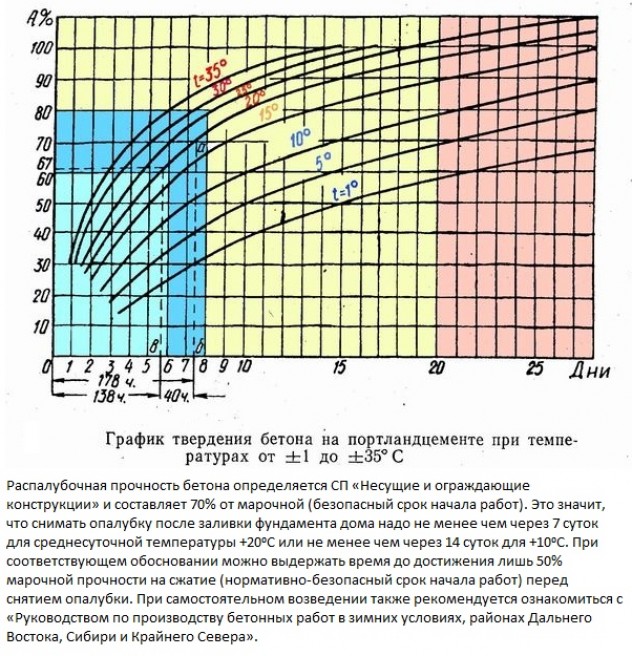

Итак, скорость набора бетоном прочности, как мы уточнили, зависит от марки бетона, от температуры окружающей среды и от достаточности влаги в растворе. Заметьте, что нет никакого упоминания о количестве залитого раствора – созревание при остальных равных условиях будет идти совершенно одинаково что в огромной монолитной плите, что в отдельно взятом маленьком блоке. (Это позволяет применять экспериментальный метод проверки прочности конструкций, когда одновременно с большими сооружениями отливаются из того же раствора кубики бетона, которые будут служить испытательными образцами).

Кубики — испытательные образцы партий бетона

Если прокопаться в старых руководящих документах по строительству, то можно отыскать нормативы зрелости бетона, при которых было официально разрешено проводить распалубку залитых конструкций (СНиП 3.03.01—87). Несмотря на то что действие этого СНИП официально не продлено, вполне можно ориентироваться на указанные параметры – они проверены многолетней практикой и в промышленном, и в жилом строительстве.

Виды монолитных ненагруженных залитых конструкцийМинимальная прочность, набранная бетоном, позволяющая снять опалубку
Вертикальные поверхностиПрочность бетона не менее 0,2 ÷ 0,3 мПа
Армированные бетонные поверхности на пористых наполнителях, ленты фундаментаПрочность бетона не менее 3,5 мПа, и при этом — не менее 50% от общей марочной прочности
Горизонтальные перекрытия и наклонные конструкции (лестницы) с общей длиной пролета до 6 мНе менее 70% общей марочной прочности бетона
Горизонтальные перекрытия и наклонные конструкции (лестницы) с общей длиной пролета свыше 6 мНе менее 80% общей марочной прочности бетона

В условиях частного строительства чаще всего приходится прибегать в заливке ленточного или монолитного фундамента, устройству полов. И в том, и в другом случае рекомендовано, чтобы бетон набрал не менее 50% от заложенной марочной прочности.

Для распалубки фундамента необходим набор не менее 50% марочной прочности

Реже, но все же прибегают к заливке перекрытий или наклонных конструкций – лестниц. Здесь придется подождать подольше – пока бетон не наберет от 70 до 80% прочности, в зависимости от длины пролета.

Лестничный пролет — всегда нагруженная конструкция. Для распалубки необходимо 70 — 80% прочности.

Считается, что при такой набранной прочности ненагруженная отлитая конструкция уже без риска может находиться без опалубки – случайные ударные воздействия ей не страшны. Нужную прочность она будет добирать уже по месту, а материал снятой опалубки может быть использован для дальнейших работ.

А вот через какой срок после заливки бетон должен достичь требуемых прочностных значений?

Результаты проведённых исследований и наблюдений по итогам практических строительных работ позволяют свести в единую таблицу параметры созревания бетона марочной прочности М-200 ÷ М-300, замешенного на базе портландцемента М-400 или М-500.

(Рассматривается именно такой бетон, как самый употребляемый в масштабах частного строительства, в частности – для заливки фундаментов):

Количество суток со дня заливки бетонаТемпература окружающей среды и процент зрелости бетона
-3° С0° С+5° С+10° С+20° С+30° С
10.030.050.090.120.230.35
20.060.120.190.250.455%٭
30.080.180.270.3750%٭0.65
50.120.28
0.38
50%٭0.6580%٭٭
70.150.3548%٭0.5875%٭٭0.9
140. 250%٭0.6272%٭٭0.9около 1
280.250.6577%٭٭0.85около 1

Несколько пояснений к таблице:

  • За единицу (то есть за 100 %) зрелости берется условный показатель прочности, которого достигает бетон данной марки в «идеальных» температурных условиях (+20°С) за 28 суток. Как уже говорилось, процесс созревания на этом не заканчивается – он может длиться годами, хотя и с очень незначительными приростами прочности.
  • Знаком «звёздочки» (٭) выделены значения набранной прочности, которые позволяют безбоязненно снимать опалубку с залитой конструкции.
  • «Двойная звездочка» (٭٭) – при таких показателях созревания можно переходить к дальнейшим строительным работам, например, к кладке стен. Предела прочности еще не достигнуто, но заложенный в конструкцию того же, к примеру, фундамента, резерв прочности позволит выдерживать плавно возрастающую нагрузку. А прочность с течением времени – догонит.
  • Под температурой окружающей среды имеется в виду ее среднесуточное значение в течение срока созревания.

Это важно — учитываются не пиковые дневные значения, а усредненные в течение суток. Например, в таблице есть столбец с температурой +30°. Казалось бы, согласно значений в таблице летом уже через 2 дня можно проводить распалубку, а через 2 недели – бетонный элемент достигает полной зрелости! Однако, говорить о такой среднесуточной температуре в российских условиях даже в разгар лета – очень сложно. Пусть даже днем столбик термометра поднимается до 30 – 32 градусов – ночью он падает до 15 – 20. Таким образом, среднесуточная будет лежать в пределах 23 – 25 градусов.

Интересный факт – в мире до сих пор нет единства мнений насчет оценочного критерия по допустимости снятия опалубки. Например, европейские рекомендации весьма схожи с российскими – исходя из 50% прочности при ненагруженных конструкциях. А вот в американских стандартах поступают несколько проще – там принято правило снимать опалубку через 7 дней после заливки при условии температуры воздуха выше + 10°С.

Вообще, если речь при строительстве собственного дома будет идти о разнице в 2 ÷ 3 дня, то лучше не проявлять никому ни нужной торопливости. Лучше сосредоточиться на том, чтобы создать для бетона наиболее оптимальные условия для созревания – его качество от этого только выиграет.

Видео: снятие опалубки с ленточного фундамента

Создание оптимальных условий для созревания бетона

Наивно полагать, что достаточно будет залить бетон в опалубку, выровнять поверхность – и останется лишь только дожидаться схватывания и набора прочности, чтобы можно было снимать опалубку и двигаться дальше. Свежезалитая бетонная конструкция с первых же часов требует определенного ухода. И основными задачами здесь будут являться:

  • Не допустить деформации опалубки под тяжестью раствора, минимизировать усадку.
  • Постараться, максимально сгладить возможные температурные перепады (суточные).
  • Исключить пересыхание поверхности залитой детали, ее быстрое обезвоживание, которое приведет к растрескиванию застывающего бетона. Создать оптимальный влажностной режим.
  • Оградить залитую бетонную конструкцию от случайных механических повреждений.

После заливки следует немедленно проверить прочность всей опалубки и, при необходимости, провести ее укрепления в слабых местах. До схватывания все еще можно поправить.

В ряде случаев целесообразно прикрыть свежезалитый раствор от возможного дождя

Летний внезапный дождь — дело обычное, но вот для свежезалитого раствора он может оказаться фатальным. Через день ÷ два осадки уже будут не страшны, но если нет 100%—й уверенности в том, что в первые сутки не будет дождя, то придется соорудить какой-то тент, например, из пленки, брезента и т.п.

Самый большой бич – это быстрое испарение влаги. А недостаточность воды не даст полноценно пройти нужным химических реакциям, и бетон останется рыхлым и крошащимся. Значит, в период созревания целесообразно поддерживать залитую конструкцию в постоянно влажном состоянии.

Первые дни созревания поверхность периодически обильно увлажняют

В закрытом помещении может помочь регулярное опрыскивание водой, а вот на ветру и на солнце, наверное, не обойтись без укрывания пленкой или слоем постоянно увлажняемых опилок или грубой ткани (типа мешковины). Это будет и поддерживать влажность, и препятствовать активному испарению воды с поверхности под действием высокой температуры, прямых солнечных лучей или ветра.

На открытых ветру и солнцу участках — целесообразно «укутать» пленкой

Чтобы легче было разобраться в вопросах ухода за залитым бетоном, вниманию читателя предлагается таблица с некоторыми полезными рекомендациями:

Необходимые меры для оптимизации условий созревания бетонаменьше — 3 ° Сот — 3° до + 5° Сот + 5° до + 10° Сот + 10° до + 15° Сот + 15° до + 25° Ссвыше + 25° С
Прикрытие полиэтиленовой пленкой, регулярное увлажнение залитой бетонной поверхности и опалубки, укрытие бетона влагосберегающим материалом (опилками, мешковиной и т.п.)нетнетнетнетпри ветренной погодевсегда
Прикрытие полиэтиленовой пленкой, регулярное увлажнение залитой бетонной поверхностинетнетдададаэтого мало
Прикрытие полиэтиленовой пленкой и термоизоляционным материаломнетданетнетнетнет
Прикрытие полиэтиленовой пленкой и термоизоляционным матриалом, создание парника с поддержанием температуры внутри +10° С в течение не менее 3 сутокданетнетнетнетнет
Постоянное поддержание тонкого слоя влаги на поверхности бетонанетнетдададада

Несколько рекомендаций по процессу снятия опалубки

У хорошего хозяина опалубка должна прослужить не один цикл заливки. Поэтому торопиться с ее «силовым» съемом, например, с помощью каких-то механических транспортных средств или с приложением усилий домкратов и лебедок – не стоит. Мало того что можно поломать ценный опалубочный материал – не исключено, что деформируется еще не до конца набравшая прочность бетонная конструкция.

Если доски или щиты опалубки были качественно обработаны перед установкой, например, промазаны специальными масляными составами или же были покрыты полиэтиленовой пленкой, то особых проблем возникнуть не должно. Разборку обычно начинают с мест, наименее нагруженных и тех, где связывание и застывание раствора происходит быстрее всего – углы и открытые, незамкнутые края.

Работу всегда ведут сверху вниз. Снимаю внешние подпорки, упоры, подкосы и другие стабилизирующие конструкцию детали. Если противоположные щиты были стянуты проволокой или иными металлическими деталями (шпильками, пропущенными насквозь скобами и т.п.), то вначале освобождаются от них – они срезаются или откручиваются. В ряде случаев этого бывает достаточно для снятия щитов.

Проволочные стяжки срезаны — и щиты отошли от ленты фундамента

Если щиты собраны в одну длинную конструкцию с помощью продольных соединительных брусьев, то имеет смысл сначала демонтировать эти соединения – поодиночке будет вытащить легче.

Щиты, сращенные брусками

При демонтаже не забываем, что через бетонные плиты могут проходить закладные элементы, которые были ранее нами установлены для создания каналов для коммуникаций. В этих местах опалубка снимается с особой осторожностью.

Опалубка с закладными пластиковыми элементами для создания сквозных каналов

Если щит сразу не поддается, то можно потихоньку оторвать его от поверхности, забивая аккуратно сверху деревянный клин.

Аккуратное отклинивание опалубки

Снятые деревянные детали опалубки рекомендуется убрать по сухое вентилируемое место – например, под навес. Там они будут в сохранности, и еще не раз смогут выручить хозяина.

Видео: пример снятия деревянной опалубки с фундамента

Ни в коем случае нельзя оставлять деревянную опалубку на готовой, набравшей прочность конструкции, надолго, тем более – на зиму. Ничего хорошего из этого не получится – дерево под воздействием повышенной влажности и перепадов температур может оказать деструктивное воздействие на бетон. Да и логичность такой операции – весьма сомнительна – после предварительного набора прочности опалубка просто уже не играет особой роли.

Кстати, это ответ и тем, кто рекомендует оставить на зиму на залитом фундаменте металлическую опалубку – с точки зрения технологии смысла в этом нет абсолютно никакого. А вот украсть дорогостоящий по нынешним временам материал – смогут запросто.

Кстати, существует современный подход к проблеме опалубки – специальные сборные конструкции из экструдированного пенополистирола. Они собираются наподобие кубиков конструктора «LEGO», затем в них устанавливаются армирующие элементы и заливается бетонный раствор.

«Кубики» несъемной опалубки

Очень удобно – и проблем со снятием опалубки попросту не существует, и стены или фундамент сразу получают неплохую термоизоляцию.

И скорость в работе — и, сразу, термоизоляция бетонной конструкции

Все работы по заливке бетонных конструкций при строительстве дома лучше планировать на теплый сезон года. Так что все мероприятия, которые упоминались в этой статье свойственны, в основном, положительным температурам воздуха. Но если уж обстоятельства вынуждают прибегнуть к зимнему бетонированию, здесь и подходы, и сроки выполнения работ будут несколько иными. Подробно об особенностях бетонирования зимой – в отдельной публикации нашего портала.

Время снятия опалубки | Когда снимать бетонные формы | Время снятия бетонной опалубки | Самое раннее время удаления бетонных опалубок

Важный момент

1

Когда снимать бетонные опалубки ?

Бетонные формы представляют собой стальные или алюминиевые формы, в которые заливают бетон для изготовления многих конструкций, таких как колонны, плиты, балки и многие другие типы цементных конструкций.

Альтернатива старому типу деревянной опалубки. Для снижения себестоимости конструкции используются стальные или алюминиевые формы.

При надлежащем обслуживании его можно использовать повторно до 2000 раз. Формы могут быть удалены после того, как бетон должным образом затвердеет в форме.

Этот процесс называется распалубкой или опалубкой. Время удаления формы отличается для разных типов цемента.

Для стен и колонн форма времени удаления составляет 24-48 часов . С оставленными подпорками формы плиты можно снимать через 3-4 дня.

С оставленными опорами софиты можно снять через неделю. Плиту более пятнадцати футов с опорой на подпорки можно снять через две недели. Плиту менее пятнадцати футов с опорными стойками можно снять через неделю.

С подпорками, поддерживающими балки и арки менее 20 футов можно снять через 2 недели . С подпорками, поддерживающими балки и арки высотой более 20 футов, можно снять через 2 недели .

Читайте также: Опалубка Mivan | Заслуги и недостатки Mivan Technology | Процесс сборки опалубки Mivan

Время снятия бетонной опалубки :

Опалубку можно снимать после того, как бетон надлежащим образом затвердеет в форме. Форма должна быть стальной, алюминиевой или деревянной. Время снятия опалубки различно для разных видов цемента.

№1. Время снятия опалубки с обычным портландцементом.

  • Время снятия опалубки балок, колонн и стен 2-3 ​​дня .
  • Время снятия опалубки перекрытий 3 дня .
  • Опалубка перекрытия полностью снимается через 10 дней.
  • Через 8 дней требуется удаление обшивки по балке.
  • С подпорками опорные балки и арки длиной менее 20 футов можно демонтировать через две недели.
  • С помощью подпорок опорные балки и арки высотой более 20 футов можно демонтировать через две недели.

№2. Время снятия опалубки с быстротвердеющим цементом.

  • В случае быстротвердеющего цемента опалубку можно полностью снять через 5 дней.
  • В этом цементе опалубку стен, колонн и балок снимают через 2 суток.
  • В этом быстротвердеющем цементе на стенки плиты требуется 3 дня .
  • В этой быстротвердеющей цементной балке снятие защитного покрытия требуется 5 дней .
  • Быстротвердеющий цемент для балок и арок требуется полное снятие опалубки от 5 до 8 дней .
  • Время снятия опалубки должно быть от 8 до 10 дней если пролет балки и арок более 6 метров .

Также прочтите: Разница между опалубкой, опалубкой, центрированием, подмостками и лесами Но в бизнесе каждый хочет получить прибыль, для этого нужно знать, что за короткое время нужно затвердевать бетону и набирать прочность, используется какой-то механический процесс.

Время удаления формы отличается для разных типов цемента. Что заключается в следующем.

  • При удалении опалубки в любом заданном возрасте вероятность повреждения бетона была одинаковой для фанеры с пластиковым покрытием.
  • Для стен и колонн время демонтажа форм составляет от 24 до 48 часов .
  • С оставленными подпорками формы плиты можно снять через 3-4 дня .
  • После периода отверждения, эквивалентного 12 часов бетон достиг прочности на месте 290 фунтов на квадратный дюйм при измерении в кубах. Сделан вывод, что для качественной выставленной работы фанеру можно снимать.
  • Софиты можно снять с оставленной опорой через неделю.
  • Плита высотой более пятнадцати футов с опорными стойками может быть удалена через две недели.
  • Плита менее пятнадцати футов с опорой на подпорках может быть удалена через одну неделю.
  • На подпорки опорные балки и арки менее двадцати футов можно снимать через две недели.
  • К подпоркам опорные балки и арки высотой более двадцати футов могут быть сняты через две недели.
  • Разделительным составом обрабатывается фанера.
  • Наконец, время распалубки варьируется в зависимости от типа цемента: от обычного портландцемента до быстротвердеющего цемента требуется меньше времени для схватывания.

Также прочтите: Разница между опалубкой, опалубкой, центрированием, подмостками и лесами

Сколько времени осталось до снятия бетонных форм?

  • Для бетонных опалубок. Бетонные стены и бетонные колонны можно демонтировать примерно через 24–48 часов.
  • Плиты с оставленной под ними опорой обычно можно снять через 3-4 дня.
  • Софиты с оставшимися опорами под ними можно снять через 1 неделю.
  • Бетонные опалубки, поддерживающие плит менее чем 15 метров можно снять через 1 неделя.
  • Бетонные опалубки, поддерживающие плит более 15 метров можно снять через 2 недели .
  • Бетонные формы для поддерживают балки и арки из менее 20 футов можно снять через 2 недели .
  • Бетонные опалубки для опорных балок и арок более 20 метров можно снять через 3 недели .
  • Если инженеры используют Portland Pozzolana Cement (PPC), время до удаления формы составляет 10/7 указанного выше времени.

Также прочтите: RCCПолная форма | Что такое ПКР | Преимущества и недостатки армированного цементобетона | Свойства ПКР | Что означает RCC

Когда снимать опалубку с бетонной плиты?

  • Опалубку из бетонной плиты следует снимать только тогда, когда бетон затвердеет до такой степени, что сможет выдержать свою нагрузку и возложенные на нее нагрузки, в противном случае она может измениться или упасть без опоры.
  • Если вы заливаете бетон для проезжей части, стены или другого проекта по благоустройству дома, форма обычно требуется для удержания бетона на месте перед установкой. Некоторые формы остаются на месте постоянно, но большинство форм являются временными и должны быть удалены, если они больше не нужны.
  • Многие факторы могут повлиять на время снятия опалубки бетонной плиты, это марка цемента или бетона, более высокие марки могут быть отверждены быстро.
  • Различные типы цемента имеют разное время снятия формы, например быстротвердеющий цемент, который быстро набирает прочность, поэтому формы можно снять раньше.
  • Температура также влияет на время снятия формы с бетонных плит. Бетон быстро схватывается в теплых условиях, и формы можно снять раньше.
  • Размер опалубки также влияет на время снятия опалубки с бетонных плит. большие бетонные формы быстро набирают прочность и их можно быстрее демонтировать.

Читайте также: Битумное дорожное строительство | Слои битумного покрытия | Что такое битумный щебень | Преимущество Недостаток битумной дороги

Когда можно снимать бетонные опалубки?

  • Опалубку нельзя снимать, пока бетон не станет достаточно прочным, чтобы безопасно выдерживать любые тяжелые нагрузки.
  • Время поддержки (время между укладкой бетона и снятием опалубки) зависит от типа используемого бетона и опалубки. В типовых несущих конструкциях боковые балки не снимаются в течение 7 дней , а опорные — в течение 28 дней после укладки бетона.
  • Никакие условия не могут поддерживаться до тех пор, пока бетон не достигнет силы, по крайней мере в два раза превышающей давление, при котором бетон может быть помещен во время удара.
  • Рассматриваемая прочность будет бетоном с использованием того же цемента и композита в равных пропорциях, отвержденных в условиях температуры и влажности, подобных тем, которые доступны при работе. По возможности формы следует оставлять на длительное время, так как это поможет в лечении.

Также прочтите: Монолитное определение | Монолитный фундамент | Монолитный плитный фундамент | Преимущества и недостатки монолитного плитного фундамента | Монолитная плита

Когда снимать бетонные опалубки?

Опалубку можно снять, если бетон достаточно прочен, чтобы выдержать его вес и вес любых переносимых грузов. Требуемый период будет определяться спецификацией других функций.

Для видов деятельности, где отраслевые индикаторы еще не установлены для удаления форм и был предложен комитет ACI 347 .

Их рекомендации можно резюмировать следующим образом:

  • Панировочные балки Формы шириной менее 30 дюймов , потребуется 3 дня .
  • Панбалка Формы шириной более 30 дюймов , потребуется 4 дня .
  • Если расчетная нагрузка больше статической, потребуется 14 дней .
  • Если расчетная нагрузка меньше статической, это займет 7 дней .
  • Для софитов балок, балок и балок: если чистый пролет меньше 10 футов , это займет от 7 дней до 4 дней .
  • Если чистый промежуток составляет от 10 футов до 20 футов , это займет от 14 до 7 дней .
  • Если чистый пролет больше 20 футов , это займет от e 21 до 14 дней .
  • Интервалы постоянных опор меньше 10 метров это займет 4 дня до 3 дней .
  • Постоянные интервалы между опорами составляют от 10 до 20 метров , это займет от 7 дней до 4 дней .
  • Постоянные интервалы поддержки превышают 20 футов , потребуется от 10 до 7 дней .

Также прочтите: Что из нижеперечисленного приводит к провалу склонов | Типы обрушения склона | Геотехнические сбои | Типы склонов в географии | Причины обрушения склона | Стабильность откосов

Срок снятия опалубки | Время распалубки

Тип Опалубка Период удаления
Стены, колонны и вертикальные стороны балок От 24 до 48 часов по решению главного инженера.
Плиты (подпорки оставлены под) 3 дня
Балочные софиты (подпорки оставлены внизу) 7 дней
Удаление стоек к плитам (пролет до 4,5 м) 7 дней
Снятие стоек плит (пролет более 4,5 м) 14 дней
Снятие стоек к балкам и аркам (пролет до 6 м) 14 дней
Снятие стоек к балкам и аркам (пролет более 6 м) 21 день

Также прочтите: Функции фонда | Требования к хорошему фонду | Типы фундамента | Типы мелкозаглубленных фундаментов | Типы глубоких фундаментов


Краткое примечание

Время распалубки.

Период распалубки по МС 456 – 2000

Форма Саммерс Зима (температура <18°C)
Стены, колонны и вертикальные поверхности элементов конструкции 24 часа. 48 часов.
Удаление стоек под плитой Пролет до 4,5 м 7 дней. 14 дней.
Удаление подкосов под балки и арки пролетом до 6 м 14 дней. 28 дней.
Опалубка для перекрытий 3 дня. (опоры подлежат ремонту после снятия)
Софит для стоек балок 7 дней. Реквизиты для исправления после удаления.

Что такое отверждение бетона?

Отверждение бетона  определяется как обеспечение достаточной влажности, температуры и времени, позволяющих бетон для достижения желаемых свойств при использовании по назначению.

Когда снимать бетонные формы?

Стены и колонны могут быть удалены  примерно через 24-48 часов. Плиты с оставленными под ними опорами обычно можно снять  через 3-4 дня. Софиты с оставшейся под ними опорой можно снять  через одну неделю. Подпорки, поддерживающие плиты под 15 футов , могут быть удалены  через одну неделю.

Самое раннее время удаления бетонных форм.

  • Стены и колонны могут быть удалены  примерно через 24-48 часов .
  • Плиты с оставленными под ними опорами обычно могут быть удалены  через 3-4 дня.
  • Софиты с оставленной под ними опорой могут быть удалены  через одну неделю.
  • Подпорки, поддерживающие плиты высотой менее 15 футов, могут быть удалены  через одну неделю.

Также прочтите: Что такое метод предельного состояния | Успение в предельном состоянии коллапса | Расчет предельного состояния | Что такое метод рабочего напряжения | Допущения в методе рабочего напряжения

Когда снимать опалубку с бетонной плиты

  • Плиты с оставленными под ними подпорками обычно могут быть удалены  через 3-4 дня .
  • Стойки, поддерживающие плит ниже 15 футов могут быть удалены через 1 неделю .

Сколько времени осталось до снятия бетонных форм?

Стены и колонны могут быть удалены  примерно через 24-48 часов. Плиты с оставленными под ними опорами обычно могут быть 9 0346 удалили через 3-4 дня. Софиты с оставшейся под ними опорой можно снять  через одну неделю. Подпорки, поддерживающие плиты высотой менее 15 футов, могут быть удалены  через одну неделю.

Когда можно снимать бетонные формы?

Стены и колонны могут быть удалены  примерно через 24-48 часов. Плиты с оставленными под ними опорами обычно можно снять  через 3-4 дня. Софиты с оставшейся под ними опорой можно снять  через одну неделю. Подпорки, поддерживающие плиты высотой менее 15 футов, могут быть 9 0346 удалено через неделю.

Когда удалять формы из Quikrete?

Опалубку быстрого действия можно снять  после того, как она достигнет достаточной прочности при восприятии нагрузки, или обычно безопасно снять  через 24 часа отверждения

Сколько дней длится отверждение бетона?

После того, как бетон уложен, бетон  набирает прочность очень быстро за  период 3-7  дней . Бетон  влажный отвержденный в течение  7 дней примерно на 50 % прочнее неотвержденного бетона.

Когда снимать бетонные опалубки?

Обычно опалубка колонн Стены и другие вертикальные элементы можно снимать через 24-48 часов. Для бетонных плит опалубку можно безопасно снять через 3 дня отверждения, а стойки — через 2 недели.

Как скоро вы сможете снять бетонные формы?

Обычно опалубка колонн Стены и другие вертикальные элементы можно снимать через 24-48 часов. Для бетонных плит опалубку можно безопасно снять через 3 дня отверждения, а стойки — через 2 недели.

Полное руководство по снятию бетонной опалубки

Полное руководство по снятию бетонной опалубки

16 июля 2022 г. Сима Зейналиданалоо

Комментарии: 0 Просмотров: 84

Опалубка — это разновидность временных форм, которые используются при бетонировании. Они могут иметь различные формы и размеры, и в них можно заливать свежий бетон, поэтому подрядчик может создавать различные типы цементных конструкций, таких как стены, колонны и плиты различной формы.

Хотя желателен ранний демонтаж опалубки с площадки, поскольку это позволяет подрядчику повторно использовать ее в других областях и ускорить строительство, снятие опалубки до того, как бетон достаточно затвердеет, опасно и не должно допускаться.

После того, как бетон внутри опалубки застыл и затвердел и, таким образом, приобрел достаточную прочность, чтобы безопасно выдерживать собственный вес и любые другие динамические нагрузки, которым он может подвергаться, опалубку можно снять.

Время отверждения бетона

Для каждой строительной площадки и каждой заливки бетона опалубка должна оставаться на месте в течение разного периода времени. На время, необходимое бетону внутри опалубки для достижения достаточной прочности и твердости, влияет множество факторов, в том числе марки бетона и цемента, тип цемента, климат и температура, размер и форма конструкции, условия твердения и т. д.

Бетоны более высоких марок имеют более высокие скорости набора прочности и поэтому набирают достаточную прочность за меньшее время. Кроме того, по мере повышения марки цемента они достигают более высоких показателей прочности за более короткий период времени.

Кроме того, в строительстве используются разные виды цемента (например, обычный портландцемент, быстротвердеющий или низкотемпературный цемент), и каждый тип имеет разную скорость набора прочности. Быстротвердеющий цемент набирает достаточную прочность быстрее, чем обычный портландцемент, а низкотемпературный цемент набирает ее медленнее, чем обычный портландцемент.

Как уже упоминалось, температура также играет жизненно важную роль в определении набора прочности в литом бетоне. Залитый бетон быстрее сохнет и теряет влагу при более высоких температурах, набирает необходимую прочность в более короткие сроки, поэтому в летнюю жару опалубку можно снять раньше.

В целом, согласно разделу 11 IS: 456-2000, нормальный срок, на который может быть снята опалубка при использовании в строительном объекте обычного портландцемента, указан ниже:

Тип опалубки Время снятия опалубки
Стены, колонны и вертикальные стороны балок От 24 до 48 часов по решению главного инженера.
Плиты (подпорки оставлены под) 3 дня
Балочные софиты (подпорки оставлены внизу) 7 дней
Снятие стоек плит (пролет до 4,5 м) 7 дней
Снятие стоек плит (пролет более 4,5 м) 14 дней
Снятие стоек балок и арок (пролет до 6 м) 14 дней
Снятие стоек балок и арок (пролет более 6 м) 21 день

Однако, поскольку существует множество различных переменных, определяющих время, необходимое для отверждения бетона, придерживаться набора постоянных стандартов и руководств может быть рискованно. Лучший и самый безопасный способ сделать это — проверить прочность бетона, выполнив измерения на месте и/или проведя неразрушающие испытания образцов из той же заливки в лаборатории.

Мы рекомендуем использовать устройства SolidSense для измерения температуры и прочности бетона на месте, в беспроводном режиме и в режиме онлайн в различных критических точках проекта.

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
