С чего начать ремонт в новостройке: разбор этапов пошагово
Жилищный вопрос у многих стоит очень остро, и своя квартира — это чуть ли не предел мечтаний. Но когда дом, в котором куплено жилье, уже сдан, счастье от покупки может омрачиться сложностями с ремонтом. Ведь новостройка наверняка будет усаживаться, и делать в ней чистовой ремонт сразу после въезда — немного непредусмотрительно. Давайте разберемся, с чего надо начинать ремонт в новостройке, как его проводить и какие этапы работ вам предстоят.
Когда можно начинать ремонт квартиры в новостройке
Итак, дом вашей мечты сдан, вы получили ключи и готовы въезжать! Вы уже видите, какие обои нужно поклеить в гостиной, а какая плитка идеально подойдет для вашей ванной… Но не спешите. Новостройка — это здание, которое еще не успело усесть. Сперва дому нужно несколько месяцев, чтобы окончательно усесть под собственным весом. В это время многочисленные жильцы, въезжающие в дом, будут завозить свою мебель (которая имеет вес, и немалый) и делать ремонт (то есть обеспечивать дополнительную вибрацию, которая тоже способствует усадке). За первые два года дом может значительно осесть, не говоря уже о возможных форсмажорах вроде протечки труб или нарушения целостности проводки. Это необязательно будет вина застройщика — порой соседи могут ремонтировать жилье очень неаккуратно и повреждать общие коммуникации.
Так что в течение первых двух лет делать основательный ремонт в новостройке не стоит. Вы будете тщательно подбирать материалы, платить немалые деньги за их монтаж, а через год–два стена усядет, и на вашей красивой поверхности образуется трещина или другая неровность. Поэтому при въезде в новостройку у вас есть два выбора: либо не делать ремонт вообще (это хороший вариант, если застройщик продает квартиры с чистовой отделкой), либо выполнить временный ремонт, а через два года заменить его на более качественный постоянный вариант.
Многие люди опасаются делать черновой ремонт из страха перед частой ситуацией, когда временное становится постоянным. Если вы вложитесь в недорогой временный ремонт, есть риск, что до чистового у вас руки никогда не дойдут. Решение зависит от особенностей вашей психологии (сможете ли вы остановиться на временном ремонте, или все-таки найдете в себе силы доделать чистовой?) и вашего бюджета (даже дешевый ремонт потребует некоторых затрат, и это может снизить ваш бюджет на чистовые работы).
А когда можно начинать ремонт в новостройке? В большинстве современных новостроек чистовой ремонт стоит делать через 2 года после сдачи дома. Из этого правила есть одно исключение — в монолитных домах можно сразу приступать к чистовой отделке. Монолитные здания дают минимальную усадку, так что серьезных изменений в геометрии комнат не будет. Но все же стоит предусмотреть возможность усадки и использовать все профилактические меры для «гуляющего» здания — «плавающие» технологии, демпферные ленты, компенсационные швы, армирование и т.д.
Виды отделок в новостройках
Большинство застройщиков при покупке квартиры предлагают выбрать тип отделки. Этот выбор повлияет на стоимость квартиры, ведь застройщик будет выполнять за вас часть работ (или всю работу) по ремонту вашего будущего жилья — а это немалая статья расходов. У каждого из трех типов отделок есть свои преимущества и недостатки, поэтому здесь нет единственного верного выбора. Рассмотрим типы отделок подробнее, и вы сможете самостоятельно сформировать свое мнение о них и решить, какой вариант подходит вам больше.
Чистовая
Ее также иногда называют «отделкой под ключ». Чистовая отделка предполагает, что застройщик заранее выполнит абсолютно все отделочные работы, и квартира будет выглядеть безупречно. Хорошие качественные обои, прочное напольное покрытие (не линолеум, а ламинат или паркет), идеально ровный потолок, межкомнатные двери, установленная сантехника… Словом, квартира полностью готова к проживанию — осталось только мебель занести. Вам не нужно беспокоиться об этапах ремонта в новостройке, с чего начать отделку квартиры — все уже продумано и сделано за вас.
В жилых комплексах эконом-класса под чистовой отделкой могут подразумевать не идеальную, а просто присутствующую отделку — установлены недорогие двери, на полу постелен линолеум, а на кухне стоит дешевая плита. Конечно, функционально это ничем не отличается от классической чистовой отделки — в такую квартиру тоже можно просто завезти оставшуюся мебель и довольно комфортно жить. Но качество такой чистовой отделки обычно далеко от идеала, и жильцы через 2–3 года заменяют ее на хороший ремонт. Таким образом, эта чистовая отделка может стать неплохой альтернативой временной отделке, о которой написано чуть выше.
Важное преимущество чистовой отделки — проведение коммуникаций и подключение счетчиков. Помимо счетчика электроэнергии, подключены счетчики воды и газа. Проведен стационарный телефон, интернет, домофон.
В некоторых случаях квартира с чистовой отделкой оснащается кухней или всей мебелью, хотя такой вариант более характерен для апартаментов. Впрочем, иногда такой вариант продажи вы можете встретить в квартирах комфорт и бизнес-класса.
Последнее время застройщики все чаще предлагают покупателям несколько вариантов чистовых отделок, различающихся между собой цветами или использованными материалами. В чистовой отделке часто используются обои под покраску — это очень удобно, потому что покупатель сможет сам выбрать цвет для каждой комнаты и без особых усилий изменить его.
Основной минус чистовой отделки — безликость и неоригинальность интерьеров. Впрочем, это нетрудно поправить яркими акцентами, используя мебель или декор.
Предчистовая
Под предчистовой понимают отделку квартиры, готовую к нанесению декоративного слоя: обоев, покраски, укладки напольного покрытия и так далее. Выполнены следующие работы:
- стяжка пола;
- выравнивание стен;
- оштукатуривание поверхностей;
- монтаж инженерных коммуникаций;
- установка вентиляции;
- установка подоконников;
- монтаж сантехники.
Покупателю останется только выполнить декоративную отделку на свой вкус: поклеить обои, покрасить или натянуть потолок, положить напольное покрытие. Ниже в статье мы пошагово разберем последовательность ремонта в новостройке с нуля — при предчистовой отделке вы можете пропустить первые шаги и приступить сразу к декоративной отделке жилья.
Качество предчистовой отделки зависит от застройщика. Некоторые компании выполняют ее практически идеально, и владельцу квартиры не приходится тратить дополнительное время на окончательное выравнивание поверхностей. А другие, менее добросовестные, выполняют предчистовую отделку не очень качественно — можно сказать, что все работы по выравниванию поверхностей ложатся на плечи покупателя. Обязательно знакомьтесь с отзывами покупателей других квартир от этого застройщика, чтобы знать, стоит ли тратить деньги на квартиру с предчистовой отделкой.
Черновая
Фактически, черновая отделка — это отсутствие отделки вообще. Сразу после строительства покупатель получает в свое распоряжение «голое» пространство, без стяжки и коммуникаций. Покупая квартиру с черновой отделкой, вы берете на себя все работы по ее оформлению. С чего начать ремонт в новостройке без отделки? Вам предстоит выполнить:
- стяжку полов;
- проведение коммуникаций (домофона, интернета и так далее) со штроблением;
- выравнивание стен и потолков;
- монтаж подоконников;
- установку сантехники и инженерных коммуникаций;
- декоративную отделку.
Черновая отделка — хороший вариант для тех покупателей, которые не спешат с ремонтом и имеют другое жилье на время ремонтных работ. Часто квартиры с черновой отделкой стоят без дела в течение 1–2 лет, и только затем хозяева приезжают и начинают делать сразу чистовой ремонт, чтобы не тратиться на временный для компенсации усадки дома.
Отдельный тип черновой отделки — квартиры с так называемой свободной планировкой. Они редко встречаются в России, но вы все же можете с ними столкнуться. Такие квартиры подразумевают отсутствие внутренних перегородок — покупатель получает огромное пустое помещение с несколькими поддерживающими колоннами. Это позволяет не тратить время на согласование сноса стен и непосредственного удаления ненужных перегородок.

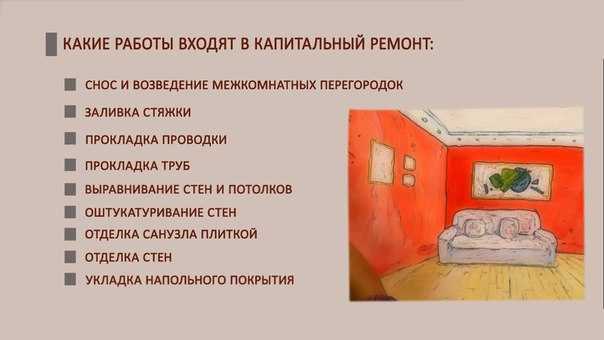

Последовательность работ при ремонте квартиры в новостройке: пошаговая инструкция
Среди строителей и ремонтников нет общего мнения касательно последовательности работ при ремонте в новостройке — некоторые предпочитают оставлять «чистую» комнату для хранения материалов и оборудования, другие же сразу ремонтируют все комнаты единовременно. Ниже мы рассмотрим логичный алгоритм работ при обработке квартиры с черновой отделкой.
Продумываем ход работ
Первый этап — планирование. Определитесь с тем, как именно вы хотите преобразовать пространство. Вы собираетесь полностью изменить планировку? Может, просто обновить декоративную отделку? Или же полностью поменять коммуникации? Последовательность работ при выполнении ремонта в новостройке полностью зависит от того, какие именно работы вы собираетесь проводить. Ниже мы рассмотрим полный спектр работ, но вы, разумеется, можете пропускать часть шагов.
Подготавливаем пространство
Начните со снесения перегородок, от которых вы хотите избавиться. Обязательно согласовывайте работы с государством, чтобы потом не было проблем при продаже жилья.
Выполнение ремонта потребует от вас доступа к электричеству — продумайте, куда вы будете подключать инструменты.
Для удобства работ можно установить временную сантехнику (раковину и унитаз). Ставьте такую сантехнику, которую потом будет не жалко выбросить. Не устанавливайте в начале ремонта дорогую «чистовую» сантехнику — она легко запачкается и испортится во время отделки.
Восстанавливаем планировку
Если вы решили немного изменить планировку квартиры (добавить или убрать перегородки, изменить геометрию комнат, разделить пространство на зоны с помощью гипсокартона), то сейчас самое время выполнить эти работы. Установите перегородки и возведите коробы там, где нужно.
Прокладываем коммуникации
Протяните электричество так, чтобы во всех комнатах было достаточно розеток и освещения. Протяните интернет-кабель через стены, выведите его в зоне расположения роутера или рабочего места. При необходимости аналогично протяните телевизионную антенну и кабель для домашнего телефона.
Выравниваем поверхности
На этом этапе монтируется тепло- и звукоизоляция. Теплоизоляция необходима в угловых квартирах; в остальных — по желанию. Звукоизоляция крайне желательна в современных многоквартирных домах.
После закладки изоляционных слоев нужно выровнять поверхности. Сперва делают стяжку пола, потом выравнивают потолок, затем стены.
Монтируем радиаторы
Стандартные радиаторы отопления в новостройках обычно не очень красивы, так что можно заменить их на новые. Если же они вас устраивают — пропускайте этот шаг.
Отделываем санузел
Ремонт в ванной чаще всего выполняют, пока сохнет стяжка в остальной квартире. Ванная — влажное помещение, и ремонт там выполняется дольше, ведь слоям штукатурки нужно больше времени на высыхание. Уложите плитку на оштукатуренную поверхность. Сперва плитку кладут на стены, а затем на пол.
Если вы купили квартиру в новостройке без чистовой отделки, но с ровными поверхностями и проложенными коммуникациями, то именно с этого этапа начинается ваш ремонт.
Устанавливаем сантехнику
Новую сантехнику сразу же оберните пленкой, чтобы она не испачкалась в ходе ремонта.
Окончательно выравниваем поверхности в сухих комнатах
После стяжки и чернового оштукатуривания стен потребуется финальное выравнивание поверхностей. Воспользуйтесь финишной шпаклевкой и доведите поверхности до совершенства.
Выполняем чистовую отделку
Пришло время декоративной отделки: монтируем откосы и подоконники, клеим обои, красим стены и потолок, укладываем напольное покрытие.
Монтируем двери и окна
После установки откосов и подоконников можно монтировать межкомнатные двери и окна. Разумеется, выполнять эту работу нужно аккуратно, чтобы не повредить чистовую отделку комнат.
Финальные штрихи
Ремонт почти закончен, но еще чего-то не хватает. Конечно, освещения! Светильники монтируют практически в последнюю очередь. Если вы хорошо продумали и провели электропроводку, то с этим этапом у вас не возникнет никаких сложностей. Кроме светильников также нужно установить розетки, переключатели и прочие интерфейсы для работы с коммуникацией в доме.
Осталось выполнить мелкие финальные работы: установить напольный плинтус, провести под ним кабели, которые нельзя прятать в стены, скрыть соединения уголками.
Заключение
Ремонт в новостройке — это волнующий этап после приобретения квартиры. Жилье уже принадлежит вам, и осталось только оформить его в соответствии с вашими пожеланиями. Мы пошагово разобрали этапы ремонта в новостройке с нуля, но вы можете применять этот алгоритм и к ремонту в предчистовой отделке — просто пропускайте ненужные шаги вроде стяжки или прокладки коммуникаций. Обращайте внимание на материал дома, не забывайте про усадку и старайтесь по максимуму использовать компенсационные методы, которые защитят вас от деформации отделки при усадке здания — так вы получите надежный ремонт, который будет радовать вас не одно десятилетие.
Ремонт квартиры в Санкт-Петербурге пошаговая инструкция
Ремонт квартиры – это целый комплекс работ, который включает в себя замену обоев и напольного покрытия, покраску потолка и отделку стен, смену электрики и сантехники. В результате его проведения обновляется интерьер квартиры, и создаются комфортные условия для проживания в ней.
Шаг 1. Подготовка
Чтобы дать старт ремонту, нужно освободить пространство от мебели. Громоздкие предметы можно сложить в центре комнаты, накрыв пленкой. Если пол планируется оставить прежним, нужно его защитить. Но не полиэтиленом, а картонными листами или оргалитом (ДВП). При этом стыки зафиксировать скотчем. В данном варианте можно быть уверенным, что ремонт не оставит на напольном покрытии «следы» в виде трещин и царапин. А вот малярная лента станет спасением от грязи для плинтусов в том случае, если плинтус не будет демонтироваться. Она быстро снимается, и после себя оставляет поверхность чистой.
Если придется жить в квартире во время ремонта, то начать его надо с самой отдаленной комнаты, двигаясь к коридору.

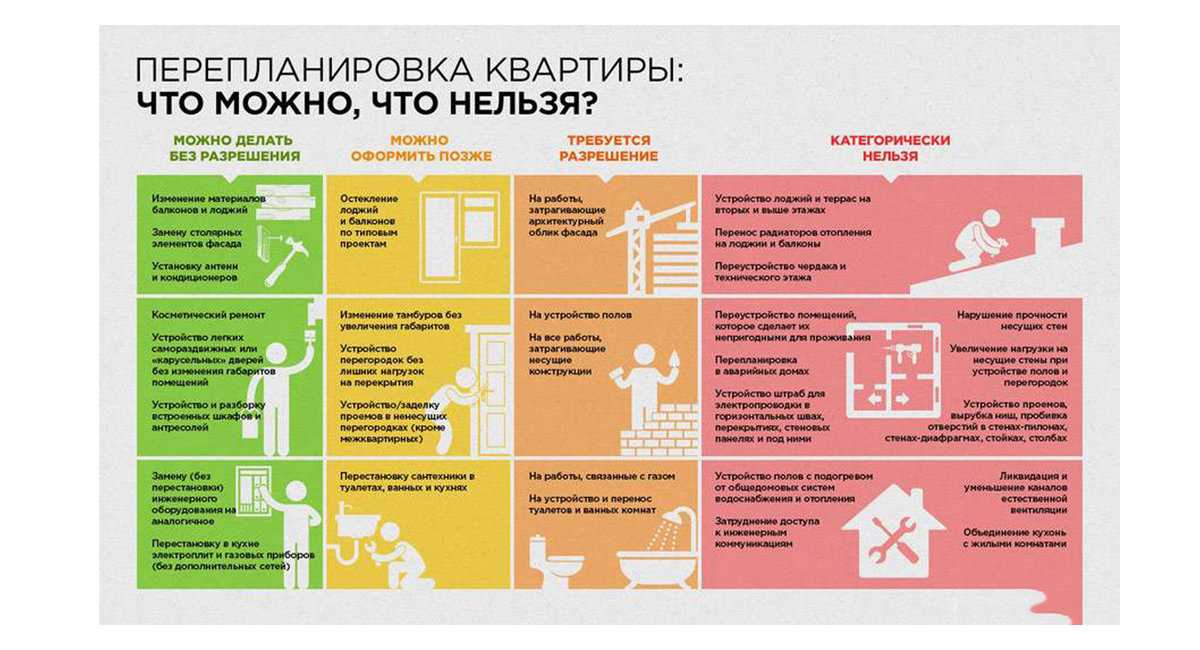

Шаг 2. Перепланировка
Это самый сложный, важный, а также длительный по времени этап в квартирном ремонте. Если в планах расширить комнату, убрав перегородку, поменять расположение проема двери, или установить новые окна – надо действовать на этой стадии. Важно, чтобы в квартире новые окна появились как можно раньше — перепад температур и сквозняки недопустимы, например, при штукатурке стен. Рамы окон должны остаться в своей «одежде»- защитной пленке, произвести монтаж откосов.
Шаг 3. Коммуникации и ремонт санузлов
Если в вашу квартиру «шагнул» современный ремонт это значит, что на кухне и ванной должны появиться вытяжные вентиляторы, а на смену старым трубам – металлопластиковые. Их устанавливают в штробы, после чего штукатурят. Также нужно снимать прежние радиаторы, чтобы установить новые. При выборе радиаторов, нужно помнить — размер и количество секций отопительный батареи зависит от площади отапливаемого помещения. Поэтому при покупке лучше обратиться к специалисту. На завершающем пункте работы с коммуникациями, нужно выровнять пол заделать все штробы и при необходимости сделать гидроизоляцию. Потом сделать короба, можно установить люк «невидимку под кафель» согласно размеров раскладки кафеля. Затем стены и пол облицовываются кафельной плиткой.
Ванну можно устанавливать после облицовки стен, но эффективней, когда кафель находит на борта ванной. Последний шаг — монтаж потолка, делают металлический реечный или пластиковый, или натяжной, если гипсокартонном, то делать нужно до облицовки кафелем. Потом устанавливаются все сантехнические приборы и вешаются аксессуары.
Шаг 4. Электропроводка
Нужно убрать старые провода, а для этого — обезопасить работу. Помогут выключатели на автоматике. Новую проводку надо протянуть к будущим электроточкам. При этом соорудить для проводов штробы – углубления в стене примерно на 2см., сделанные при помощи штробреза или УШМ (болгарка). Проверив работу новой сети, нужно провода изолировать, уложить в посадочные коробки в тех точках, где будут смонтированы розетки и выключатели. В целях безопасности на группы для санузлов и приборов потребляющие воду, поставить диф автомат или узо. Установка розеток и выключателей производится после отделки стен.
Шаг 5.
Грунтовка. ШпатлевкаЧтобы приступить к штукатурным работам, надо подготовить поверхность стен. Ее освобождают от старого покрытия, и только потом грунтуют, потом штукатурят. Затем опять грунтуют и накладывают первый слой шпатлевки. Очередь второго слоя придет, когда высохнет первый. В зависимости от подготовки стен для финишного покрытия, видов шпатлевки несколько.
Внешние углы же комнат выравнивают металлическими уголками, их еще называют углозащитным профилем. После того как стены пройдут этап шпатлевки – их шлифуют.
Шаг 6. Выравнивание потолков
Если в квартире потолок с незначительной кривизной – нужно выровнять его тем же способом, что и стены. Потом покрасить водоэмульсионкой. В случае если потолок отличается кривизной, или идет под откос, лучше применить гипсокартон или навесные потолки.
Шаг 7. Выравнивание пола
Первая задача – выявить перепады полов и определить толщину напольного покрытия для каждого помещения, чтобы сделать необходимый уровень пола.
Самое удобное покрытие пола – ламинат или кварц винил. Творческая и занимающая время работа по укладке на пол кафеля или гранита. Но лидером по сложности выполнения является штучный паркет. Его надо стелить до того, как клеить обои.
Шаг 8. Отделка стен
Стены можно преобразить разными вариантами – краской, обоями, декоративной штукатуркой, клинкерной плиткой, гипсовыми или полиуретановыми 3D панелями. Причем отделку стен комнат нужно перед тем, как делать новый пол.
Шаг 8. Установка дверей и подготовка дверного проема
На начальном этапе нужно вызвать замерщика по дверям и подготовить все дверные по рекомендации замерщика, если они будут. Чтобы двери потом не покупать не стандартных размеров под заказ и переплачивать около 30% стоимости. В заранее подготовленные дверные проемы дверь встанет на свое место с одинаковыми по размеру доборами и вплотную прилегающими наличниками к стенам.
Шаг 9. Установка плинтусов
Актуальность по использованию — у плинтусов из пластика, но сейчас чаще стали покупать из дерева или МДФ в цвет напольного покрытия или дверей. Если стены и пол не выравнивались по уровню, то лучше устанавливать пластиковый плинтус он скрывает все неровности и хорошо прижимается к стенам.
Шаг 10. Расстановка мебели
Самая приятная часть, которая ставит точку на ремонте – расстановка мебели. Здесь нужно проявить немного фантазии, чтобы ваша квартира приобрела индивидуальность.
Затеять ремонт – это значит быть готовым к тяжелым будням — считают многие. Но если следовать пошаговой инструкции по ремонту квартир — можно добиться отличного результата. Главное — желание действовать!
Удачи в ремонте!
Обращайтесь в нашу компанию и мы всегда будем рады помочь!
Пошаговое руководство по ремонту бетонных ступеней на профессиональном уровне 2023
После зимнего сезона вы заметите, что бетонные ступени на вашем переднем крыльце или заднем дворике начали разваливаться, углы откололись и некоторые стороны фундамента рушатся. Добавьте ремонт бетонных ступеней в контрольный список весенней уборки, потому что это угроза безопасности и снижает вашу привлекательность. Прежде чем вы решите вызвать мастера на все руки, что будет стоить вам от 250 до 700 долларов в соответствии со списком Энджи. Вы можете засучить рукава и сделать своими руками ремонт бетонных ступеней с помощью быстротвердеющей бетонной смеси. Он стоит менее 10 долларов и сохнет за несколько часов.
Этот вид рукоделия трудоемкий и грязный, поэтому наденьте одежду, которую не жалко испортить, или комбинезон. Вы можете приобрести все необходимые расходные материалы в местном хозяйственном магазине. И они стоят вложений, потому что вам нужно будет ежегодно проводить техническое обслуживание ваших бетонных ступеней.
Материалы
- Долото
- Молоток
- Промышленная щетка
- Магазинный пылесос
- Тряпка
- Клей для бетона
- Быстросхватывающаяся бетонная смесь
- Резиновые перчатки
- Защитные очки
- Мотыга
- Ведро
- Стальной шпатель
- Уровень
- Фреза для бетона 9 0011 Губка
- Распылитель с водой
- Герметик для бетона
Шаг первый. Удалите весь крошащийся бетон
Начните с удаления всего треснувшего или сколотого бетона, чтобы у вас была свободная от мусора поверхность, с которой можно работать. Вставьте долото в места с трещинами, а затем поместите молоток поверх долота и бейте им до тех пор, пока осколки не отвалятся.
Шаг второй: сметите мусор и пыль пылесосом
Затем сметите с помощью промышленной щетки весь разбитый бетон. Не забудьте попасть в маленькие канавки, чтобы удалить любые мелкие камни. Как только большие куски бетона будут удалены, используйте пылесос для удаления пыли с участка. В конце сбрызните поверхность водой. Чтобы новый бетон сцепился со старым, поверхность должна быть влажной.
Шаг третий: нанесите клей для бетона
Клей для бетона позволяет соединить старый бетон с новым. Думайте об этом как о клее, чтобы слепить старое с новым. Обильно нанесите его на поверхность тряпкой или кистью. На высыхание уходит около двух-трех часов, так что это хорошее время, чтобы пообедать и посмотреть пару шоу.
Шаг четвертый: Приготовьте быстросохнущий цемент
На следующем этапе вам нужно правильно подготовить бетон — он будет быстро высыхать, поэтому, как только вы сделаете бетон, будьте готовы наносить его с некоторой скоростью.
Перед тем, как надеть маску, перчатки и защитные очки. Приготовьте быстросохнущий цемент вручную, залив быстросхватывающуюся бетонную смесь в пластиковую ванну для раствора. Создайте пропасть в середине бетона и налейте две трети рекомендуемого количества воды. Начните смешивать его с мотыгой во время перемешивания, добавьте оставшуюся воду из ведра. Не переувлажняйте бетон, потому что он не сцепится должным образом. Когда закончите, бетон должен выглядеть как мокрая грязь и не рассыпаться в ваших руках.
Шаг пятый: нанесите быстросохнущий цемент
Теперь, когда вы подготовили цемент, вам нужно действовать быстро, и вы начнете наносить его на сколы и поврежденные участки с помощью шпателя.
Шаг шестой: разгладьте и удалите излишки бетона
Используйте кромкообрезной станок для бетона, чтобы соскоблить любые комки бетона, а затем влажной губкой, чтобы сгладить поверхность. Если есть какие-либо неровности или неглубокие участки, используйте мастерок и заполните эти промежутки бетоном. Затем снова используйте губку, чтобы разгладить поверхность. Когда поверхность выглядит завершенной, используйте уровень, чтобы убедиться, что она плоская.
Шаг седьмой: Дайте бетону высохнуть
Еще раз обильно смочите поверхность пульверизатором. Бетон должен оставаться влажным, поэтому дайте ему высохнуть в течение 24 часов. Чем дольше материал будет схватываться и сохнуть, тем прочнее будет сцепление с бетоном.
Шаг восьмой: нанесите герметик для бетона
Нанесите герметик для бетона через месяц после того, как ремонт затвердеет. Температура должна быть выше 50 градусов, а бетонная поверхность должна быть сухой и чистой. Следуйте инструкциям на упаковке герметика для бетона, и все готово.
Подпишитесь на House Beautiful в Instagram .
HousebeautifulHousebeautiful Lettermark logoАнджела Белт
Анджела Белт — ассистент редактора отдела покупок в House Beautiful. Она также является дизайнером интерьеров и ведет собственный подкаст The Mood Board. Когда дело доходит до дизайна, она является уважаемым экспертом, некоторые из ее работ также появляются в HGTV, Better Homes & Gardens, The Washington Post и других изданиях.
Step Repair & Construction Services
Получите 0% финансирование
На любой проект улучшения дома
Получите цену
Не заполняйте это
Если вы похожи на большинство домовладельцев, вот список улучшений, которые вы хотели бы сделать в доме. Износ может сказаться на доме, особенно на ступенях. Ступени подвергаются большому количеству пешеходного движения и, вероятно, будут иметь признаки повреждения.
Возможно, вы захотите игнорировать их вместо того, чтобы иметь дело с ними, но это может привести к большему количеству проблем. Важно, чтобы вы вызвали профессионала, чтобы исправить их. Если вы хотите построить или отремонтировать ступеньки, вам следует обратиться за профессиональным советом.О наших услугах по ремонту и строительству ступеней
Если вы строите новый дом, вам нужно построить новые ступени для своего дома. Есть много вещей, которые сложно построить самостоятельно, в том числе ступени. Таким образом, рекомендуется, чтобы вы искали профессионала, когда вы хотите построить новые шаги. Если вы давно живете в своем доме, то заметите, что ступени изнашиваются и даже могут быть повреждены. Это связано с постоянным движением и людьми, поднимающимися и спускающимися по ступенькам. Когда есть трещины или повреждения, вы хотите отремонтировать ступени как можно скорее. Услуги по ремонту ступеней помогут вам отремонтировать ступени и восстановить их, чтобы они выглядели как новые.
Преимущества найма профессиональных услуг по ремонту и строительству ступеней
Основное преимущество найма профессионала для ремонта и строительства ступеней заключается в том, что вы можете быть уверены, что все будет сделано хорошо. Есть много частей проведения ступенчатых ремонтных работ. Он включает в себя подготовку поврежденного участка, смешивание ремонтного материала, нанесение материала и отделку поверхности. Как новичок, вы можете не знать, как начать или начать ремонтировать или строить ступени. Лучше спросить кого-нибудь, кто разбирается в том, как обрабатывать шаги.
Когда вам нужны ремонтно-строительные услуги?
Вы сможете определить, нужны ли вам услуги по ремонту и строительству ступеней, исходя из того, есть ли на ступенях трещины или возникают ли у вас какие-либо проблемы с их использованием. С годами ступени подвержены износу в повседневной жизни. Чтобы ваши ступени всегда выглядели в наилучшем состоянии, вы должны нанять профессиональных специалистов для строительства и восстановления ваших ступеней, когда это необходимо.
Почему стоит выбрать Honey Do Men’s Step Repair & Construction Specialists?
Бизнес начался с небольшого интереса, когда Даррелл начал выполнять различные работы разнорабочим и строительными работами. В конце концов, его страсть привела его к созданию Honey Do Men, расширившись до различных услуг. Honey Do Men предлагает услуги, начиная от наружных домашних услуг, таких как кровля, водосточные желоба, окна, палубы и подъездные пути, до внутренних услуг, таких как полы, кухня, ванная комната и услуги по перекраске. У нас есть все, что вам нужно, все в одном месте. Наша цель — предоставить вам отличный сервис по доступной цене.
Для получения дополнительной информации о нашем ремонте ступеней и строительстве и других услугах, позвоните нам сегодня по телефону 914-837-0411.
Получить бесплатную оценку
«У меня был очень приятный опыт работы с Honey Do Men. Очень доступно, прямолинейно и по делу».
Брайан К.
Мы стремимся делать правильную работу для вас
И для сообщества
Посмотрите, как мужчины отдают мед
Узнать больше
“Опыт был отличным! Ведущий подрядчик очень хорошо держал меня в курсе прогресса и изменений в проекте и был вежлив во время работы. Планирование и оплата были честными и легкими. Я буду использовать их снова».
Джереми Ф.
«Они проделали исключительную работу. Сделали все вовремя, убрали за собой. Если вам нужно что-то сделать по дому, я очень рекомендую их.”
Крис Г.
«Они очень оперативны и профессиональны.
